开启并网潮!上能电气助力越南平顺省49MW光伏电站项目正式并网

   2019-05-16 上能电气23490
核心提示:5月15日,越南平顺省涵剑社49MW地面光伏项目并网发电一次成功。该项目由福建永福电力设计股份有限公司承建,全部采用上能电气150

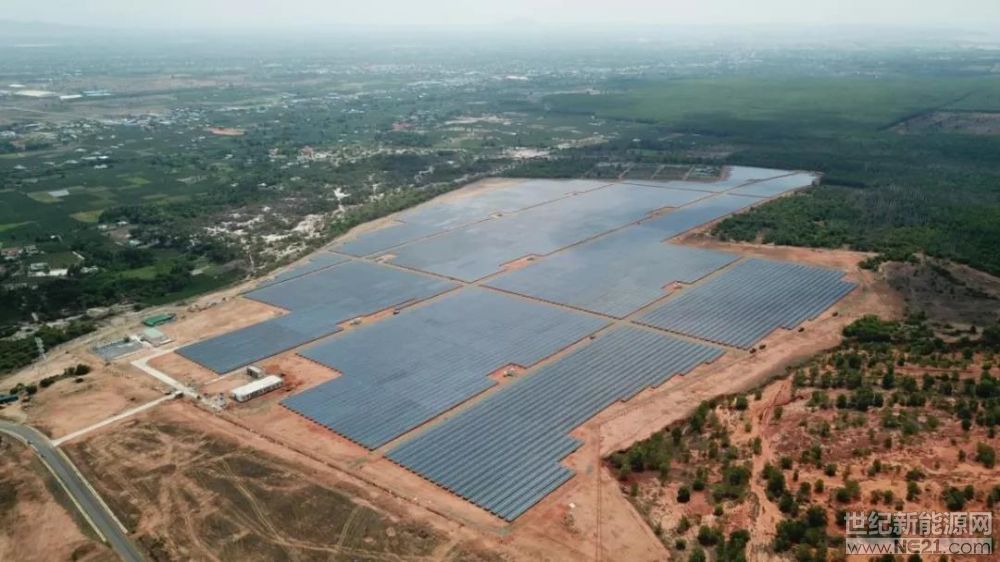

5月15日,越南平顺省涵剑社49MW地面光伏项目并网发电一次成功。该项目由福建永福电力设计股份有限公司承建,全部采用上能电气1500V光伏逆变解决方案。不仅如此,上能电气积极参与电站设计、施工到并网的各环节,为中国EPC企业走向海外,提供全方位的交付服务。


该项目位于越南东南部的平顺省,属于沿海热带气候,地形开阔平坦,光照条件好。同时高温、高湿及高腐蚀性的环境,也为电气设备的平稳运行提出了严苛要求。电站承建商根据项目的实际情况,采用了上能电气提出的1500V光伏逆变一体化解决方案。


省心交付

去年以来,越南光伏市场快速成长,光伏电站项目建设如雨后春笋,同时越南的光伏电站项目也面临要求严苛、标准差异、外部协调难、交叉作业多、合同交期短等多重困难。面对挑战,上能电气全力配合电站承建商,一方面在电站设计阶段,推动采用领先的1500V光伏逆变一体化解决方案,另一方面派驻专业团队到现场,积极参与标准建立、质量安全管控、技术指导、外部协调等工作,最终实现整套系统省心的交付。

更高收益

上能电气提供的1500V一体化解决方案,采用大方阵、高容配比的设计,降低了电缆、汇流箱、变压器和升压线路等设备成本,同时逆变器单机容量增大,单瓦建设成本下降,从而实现最大化光伏电站投资收益。

便利施工

上能电气提供的逆变升压一体解决方案,集成度高,节省成本的同时,也便于建设施工。在承建商的努力下,该项目2019年1月9日正式开工, 5月15日并网发电,仅仅126天。


近年来,越南社会经济的快速发展,电力消费需求不断扩大。越南拥有丰富的太阳能资源,光伏发电成为了越南优先发展的领域。2017年,越南工贸部发布有关光伏发电政策规定的通知,规定光伏电力并入国家电网的价格为9.35美分(约2086越盾)/度,从2019年6月30日起,买方负责全部接收光伏项目的生产电力,收购期限20年。

截止目前,上能电气正在为越南超过900MW的光伏项目提供解决方案。随着中国“一带一路”倡议的稳步推进,中国的企业持续加快“走出去”步伐。上能电气作为全球领先的光伏逆变解决方案提供商,携手中国的基建军团,一起走向海外。
