世纪新能源网-新能源行业媒体领跑者,聚焦光伏、储能、风电、氢能行业。
  • 微信客服微信客服
  • 微信公众号微信公众号

首批延长并网风电、光伏项目公示

   2020-06-04 世纪新能源网91450
核心提示:世纪新能源网消息:6月2日,国家能源局华北监管局版公布申请延长并网调试时间项目公示。据悉,这是首批可公开查询的风电、光伏因
世纪新能源网消息:6月2日,国家能源局华北监管局版公布“申请延长并网调试时间项目公示”。据悉,这是首批可公开查询的风电、光伏因疫情获得延长并网时间项目名单。

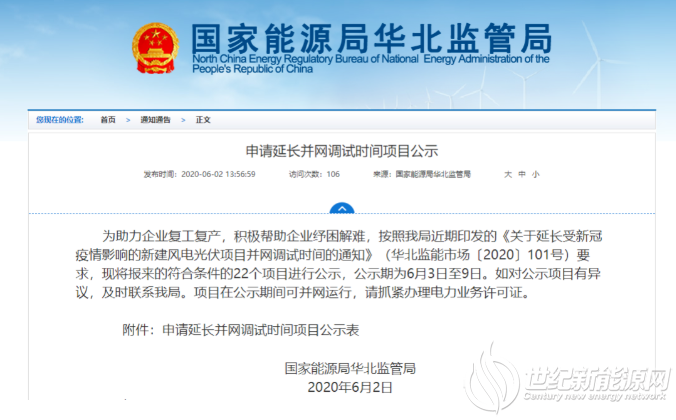

国家能源局华北监管局文件通知表示,为助力企业复工复产,积极帮助企业纾困解难,按照我局近期印发的《关于延长受新冠疫情影响的新建风电光伏项目并网调试时间的通知》(华北监能市场〔2020〕101号)要求,现将报来的符合条件的22个项目进行公示,公示期为6月3日至9日。如对公示项目有异议,及时联系我局。项目在公示期间可并网运行,请抓紧办理电力业务许可证。

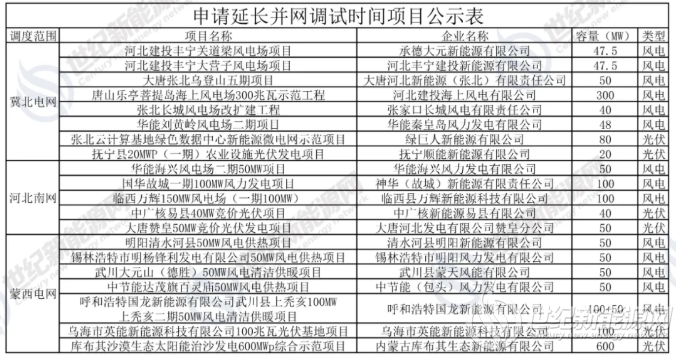

世纪新能源网依据公示初步统计可知,此批名单共包括20个项目,达到2023MW。其中风电项目14个,装机容量为1133MW,光伏项目6个,装机容量为890MW。

当前,行业正处于全面进入无补贴平价上网时期“关键节点”。面对因疫情的“不可抗力”而导致的项目施工受阻,“并网延期”此前曾被多次建议和呼吁,成为行业稳定和健康发展的关键。全国政协委员、中国华能集团有限公司党组书记、董事长舒印彪指出,虽然新能源取消补贴是大势所趋,但由于今年的情况极为特殊,突如其来的疫情打乱了全球供应链,新能源发电在供货、项目施工等方面都受到了严重影响,一部分项目面临着“投产即亏损”的风险。

南存辉在《关于延长2019年光伏竞价电站并网期限的提案》中建议,财政部等相关部门应酌情考虑疫情对光伏并网项目的影响,合理给予并网时间和补贴政策上政策倾斜。建议2019年竞价项目延期一个季度,给予项目更加充分的建设时间,保证项目的并网率和国内市场规模,增强企业对竞价项目的建设信心。

全国政协委员、金风科技董事长武钢也认为,疫情将导致项目并网的延迟。他还表示,若大量风电项目不能按时并网,将给风电行业持续稳定发展将带来巨大冲击,这与党中央“六稳”、“六保”的政策精神不符。


反对 0举报 0 收藏 0 评论 0

更多>同类资讯
2024全球光伏品牌100强榜单全面开启【申报入口】 2024第二届中国BIPV产业领跑者论坛
推荐图文
推荐资讯
点击排行
