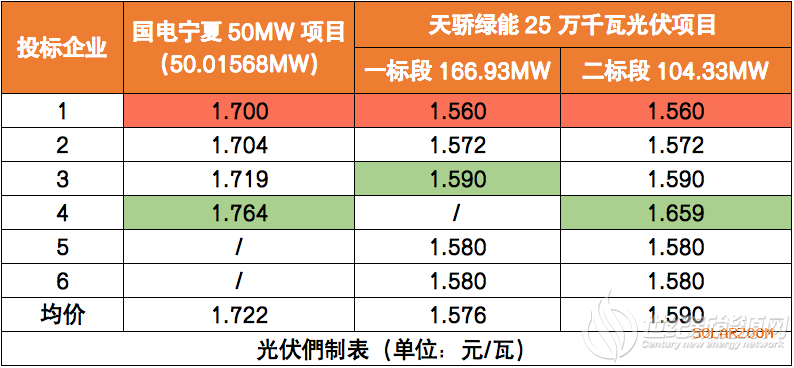

根据招标公告,国电宁夏海子井光伏项目直流侧装机规模为50.01568MWp,国家能源集团天骄绿能25万千瓦项目一、二标段规模分别为166.93MW、104.33MW,两项目均为440Wp及以上的单晶双面双玻组件,共6家组件企业参与了上述两个项目投标。
从价格分析,国电电力宁夏海子井50MW项目最低报价为1.7元/瓦,最高报价为1.764元/瓦,平均价格落在1.722元/瓦。而国家能源集团天骄绿能25万千瓦项目最低报价为1.56元/瓦,最高报价为1.659元/瓦,平均价格1.6元/瓦以下;从组件规格来看,投标企业2为500瓦,其他企业均以440-445瓦组件进行投标。
对比两个项目报价可以发现,国电宁夏项目投标均价要比天骄绿能项目高出0.13-0.14元/瓦,这与两个项目不同的组件交付时间密切相关。
根据招标公告显示,国电宁夏50MW项目需要于12月5日前完成全部交货,其中10月15日前交第一批(40%), 11月1日前交第二批(20%),11月18日前交第三批(20%),12月5日前交第四批(20%)。
国家能源集团天骄绿能25万千瓦项目仅要求2020年11月30日前交第一批(5%),剩余95%在2021年3月31日前完成,不过据相关人士透露,该项目招标时明确可适当延长交货时间,项目最晚并网时间在2021年6月30日。
事实上,这一报价基本吻合当前的组件价格走势,从目前产业链价格来看,相比于7-8月连续调涨的价格趋势,目前多晶硅、硅片、电池基本稳定。单晶硅片龙头隆基近日更新10月硅片报价,M6、G1、M10价格均保持不变,电池方面,G1略有下调,但M6电池受市场需求支撑,成交价格仍维持在0.92-0.93元/瓦。PV Infolink分析称,M6尺寸有四季度旺季需求的支撑、且供给尚未完全释放,导致价格持续坚挺。即使近期银浆价格已随国际银价开始出现回落,但整体单晶电池片价格基本稳定,在十月需求向好的状况下、价格跌降幅度较缓,预期四季度单晶电池片价格仍有可能维稳。
在这样的供应链价格之下,2020年底前一线组件企业基于M6尺寸的440-445瓦组件的最新成交价很难出现下调。实际上,近日五大四小的组件集采谈判基本落下帷幕,440瓦双面组件的最终成交价在1.6元/瓦左右,但是这一价格对于组件企业来说并不是一笔划算的生意,大部分企业仍基于客户关系的维护等选择了艰难供货。不过,央企也适当减少了年底前组件供货的容量,将部分项目全容量并网的时间节点延期至2021年。
实际上,从上述天骄绿能项目的报价也能看到,各家的报价相对比较集中,基本维持在1.55-1.6元/瓦,相比于目前央企集采的成交价格并未出现太大的降幅,这也间接说明了2021年Q1仍将有一定的项目需求支撑,大部分为2020年延期并网的竞价项目。另一方面,介于对玻璃产能供应的预期,组件企业认为到2021年Q1玻璃价格很难回落,所以报价时仍较为谨慎。不过相对于市场需求来说,明年陆续投产的硅片产能将承受一定的价格压力,或将给产业链的价格下降提供一定空间。
根据PV Infolink本周发布的价格周报来看,425-435W单晶PERC组件最高报价1.63元/W,最低报价1.55元/W,均价1.59元/W。据PVInfolink分析,从M6电池片、玻璃的紧张程度以及组件厂的排产来看,Q4仍为今年最旺的季度,加上玻璃价格持续看涨,使得近期组件价格已经较为平稳,但由于四季度组件厂接单情况各不相同,近期报价区间仍暂显凌乱,市场上M6组件报价 1.52-1.65元/瓦均有出现。
