英国商业,能源和工业战略大臣Alok Sharma在2020年的最后一天授予了规划同意书。经过长时间的决策过程后发布了最终裁定,该决策过程在要求提供与提案相关的其他信息时被延长了多次。
根据英国政府官网消息,该项目于2018年5月14日就已提交英国有关部门审批,并于2018年6月8日接受审查。
经过为期六个月的审查,在此期间,公众,法定被咨询人和有关方面均有机会向审查机构提供证据,然后于2019年7月2日向商业,能源和工业战略大臣(BEIS)提出了建议。
应有关方面的要求提供进一步的信息和评论后,Alok Sharma宣布他“有意批准”该项目,但需要就补偿方案进行进一步磋商以抵消对自然栖息地的损害。
为了让申请人有时间在2020年9月30日之前提交进一步的信息并与感兴趣的各方就进一步的信息进行磋商,英国方面将新的截止日期定为2020年12月31日,以决定其对本申请的决定。
规划检查专员Sarah Richards说:“在审查申请并提出建议时,审查机构充分考虑了社区的意见,尤其是英格兰东北海岸附近可能受到该提案影响的社区,以及国家政策和项目需求的证据。”

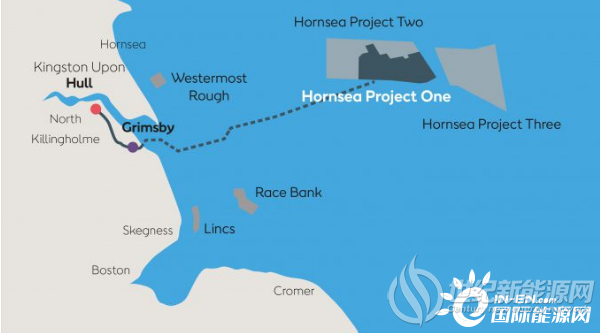

Hornsea -3海上风电项目的面积将达到696平方公里,包括231台涡轮机。一旦启动并运行,它将能够为超过200万个英国家庭提供绿色电力。
2020年1月,位于约克郡海岸附近Hornsea-1海上风电场投入使用,面积约为407平方公里,装机容量达到1.2吉瓦,全部使用7兆瓦(MW)的风力涡轮机,每台风力涡轮机高190米,这是当前世界上投产的首个吉瓦级海上风电场,足以满足100万户家庭的用电需求。
同年10月,位于北海约克郡海岸约89公里的Hornsea-2海上风电场开建,配置165台西门子歌美飒8-兆瓦风力涡轮机,总装机容量1.4吉瓦,预计于2022年建成投产,建成后可满足130万户家庭的用电需求。
